工事概要

工事件名 令和8年度下事工第1802号
静清処理区 興津地区下水道築造その2工事
路線名 国道52号、市道八木間町3号線、市道興津新浦安橋線
工事箇所 静岡市清水区八木間町 地内
国道52号(下り線)1.22kp~1.31kp
市道八木間町3号線、市道興津新浦安橋線
工事概要 開削工法 VU200(外径216mm)
下水道延長 L=114.60m(国道占用延長 L=90.70m)
管渠延長(112.20m) 排水面積 0.60ha
マンホール工 5箇所
(国道占用箇所:楕円マンホール1箇所
 小型マンホール3箇所)
取付管及びます工 3箇所(3箇所)L=3.00m
(国道占用箇所:2箇所(2箇所))
水道管移設工 一式
付帯工(舗装工) 一式
受注者 会社名 株式会社理研グリーン
住所 静岡県静岡市駿河区中村町2-3
連絡先 054-283-0692
現場代理人 山岡 剛久
携帯電話 070-6529-4775

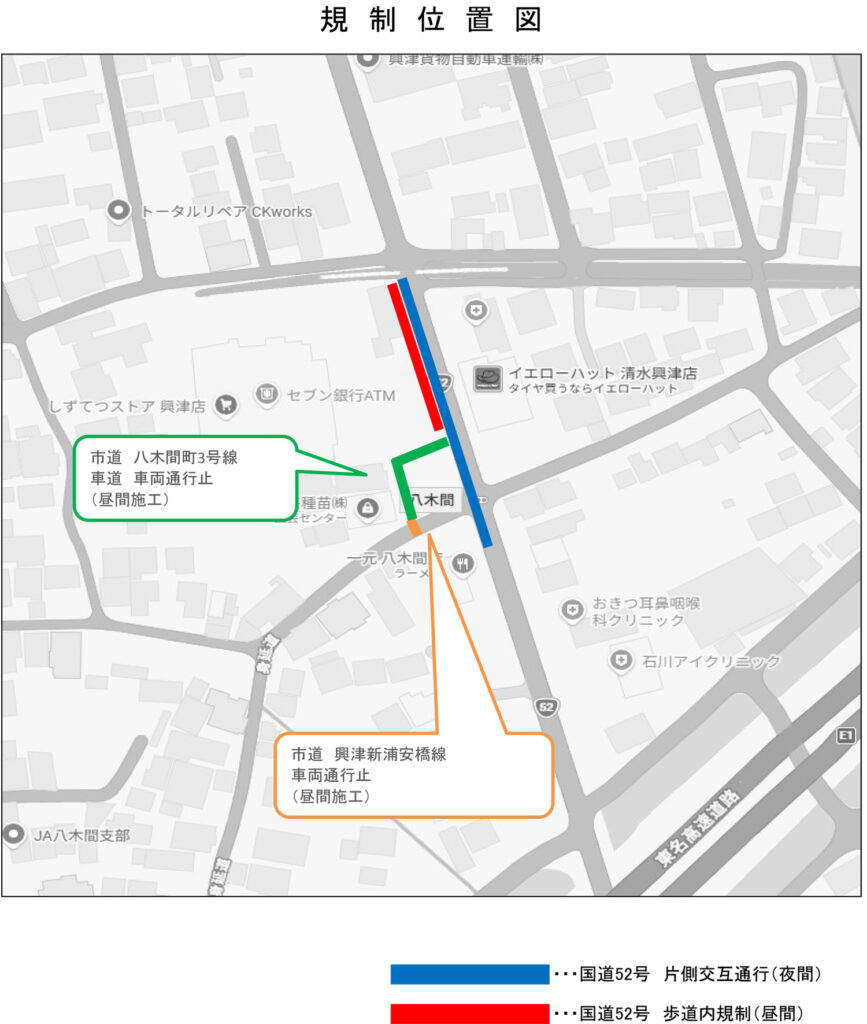

施工箇所

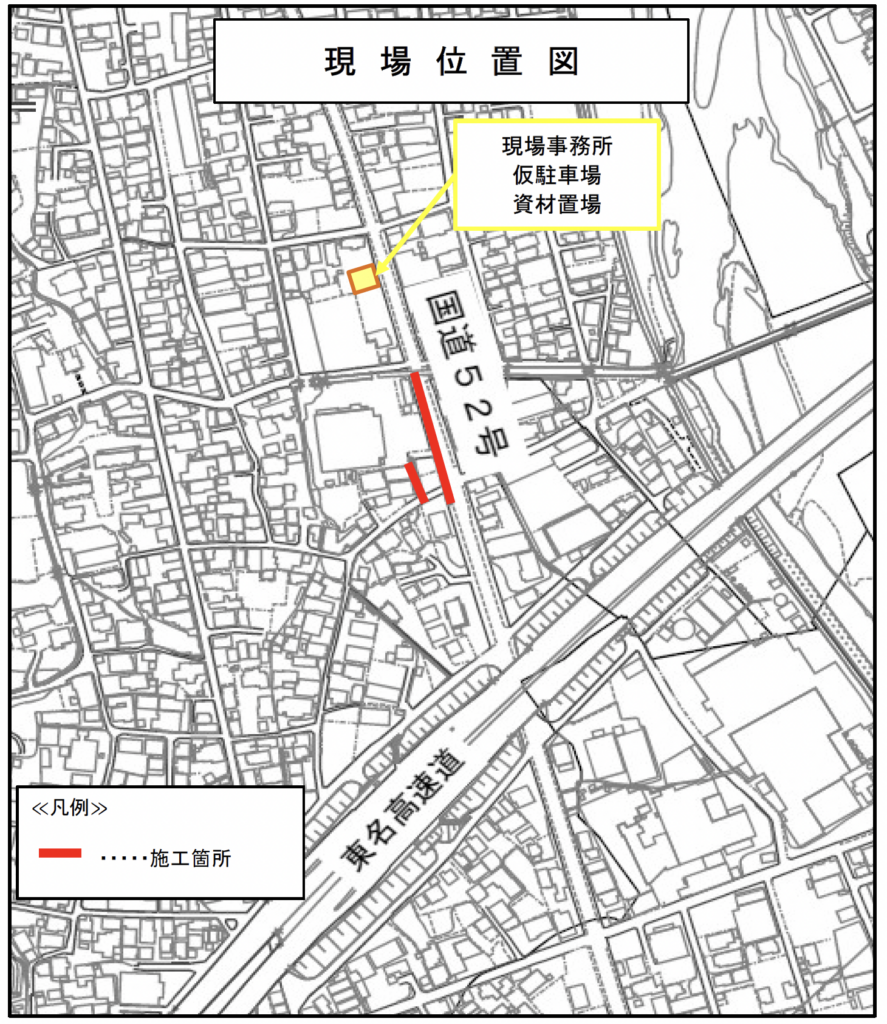

現場位置図

交通規制

※画像は横にスクロールしてご覧いただけます。

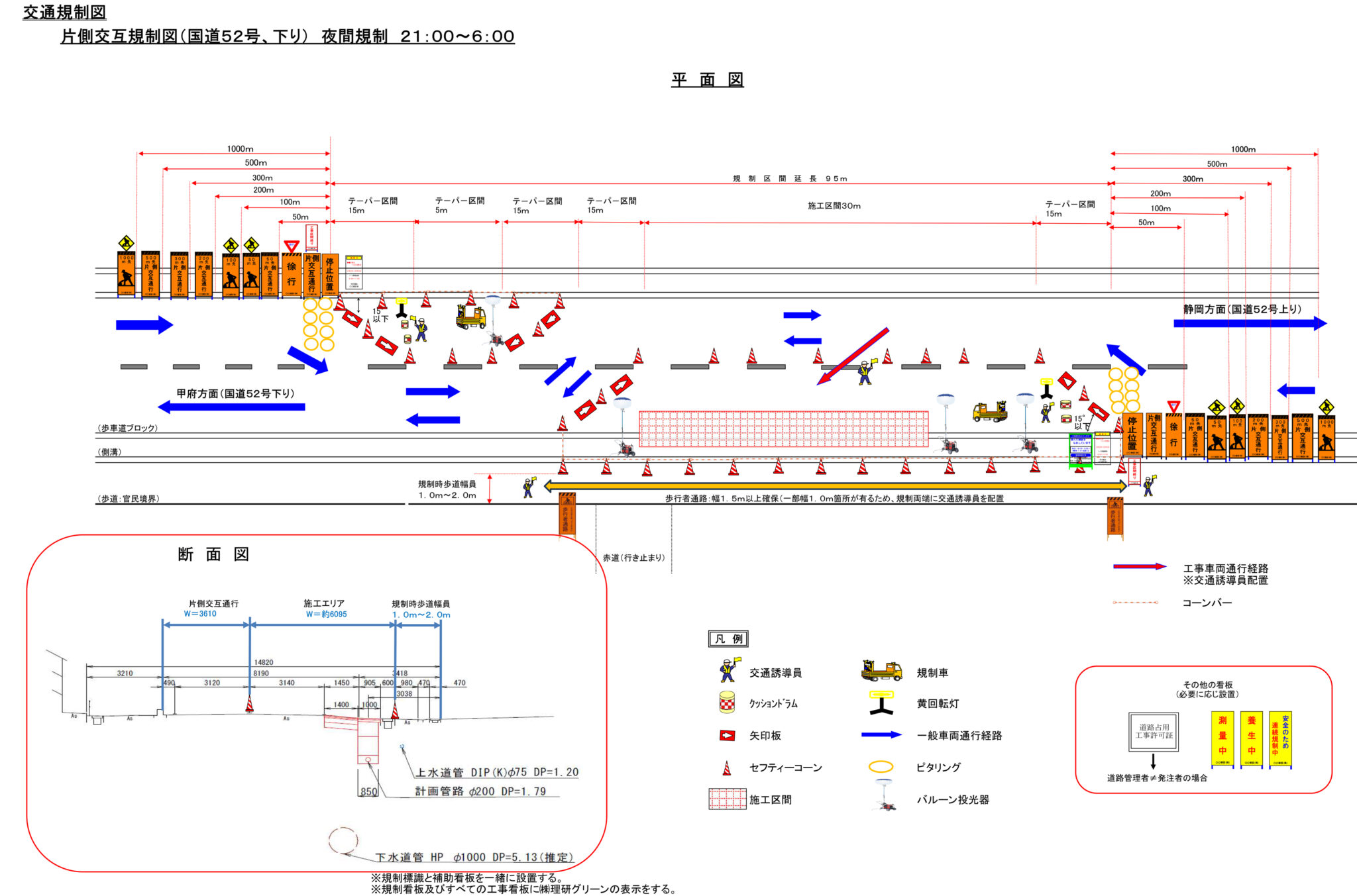

国道52号 夜間 片側交互通行規制

国道52号 夜間片側交互通行規制

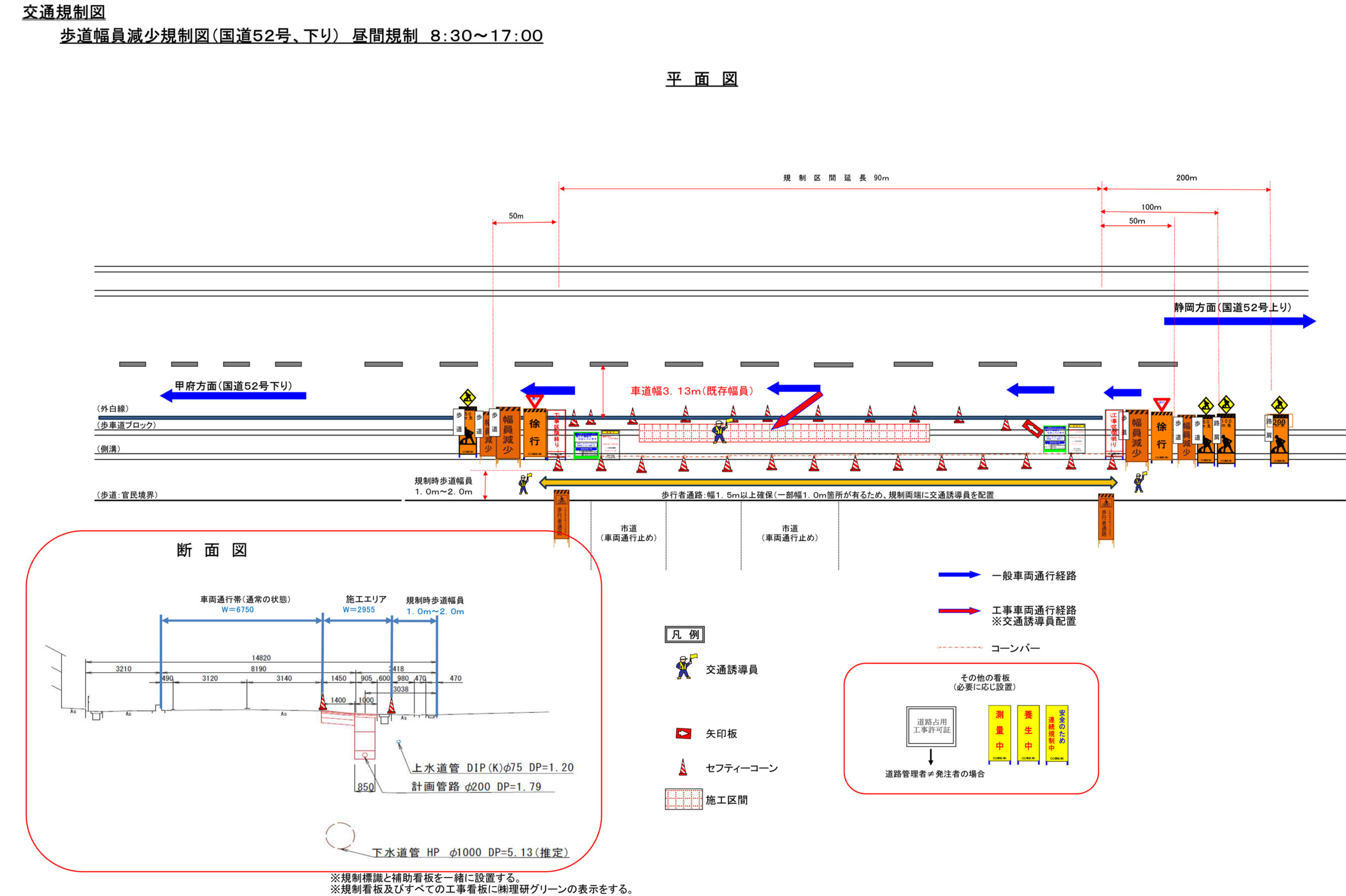

国道52号 昼間 歩道幅員減少規制

国道52号 昼間 歩道幅員減少規制

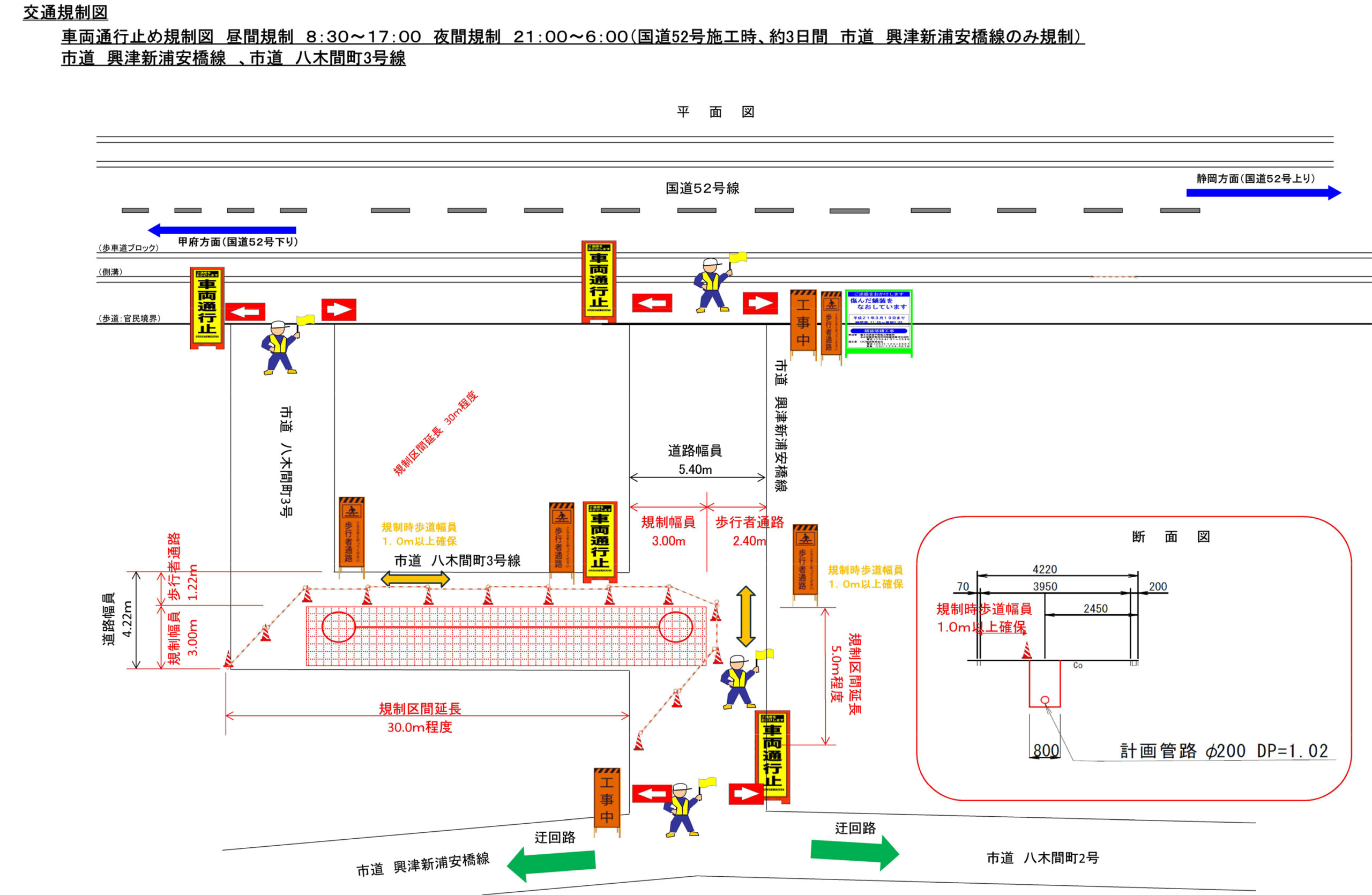

市道 昼間 車両通行止規制

市道 昼間 車両通行止規制

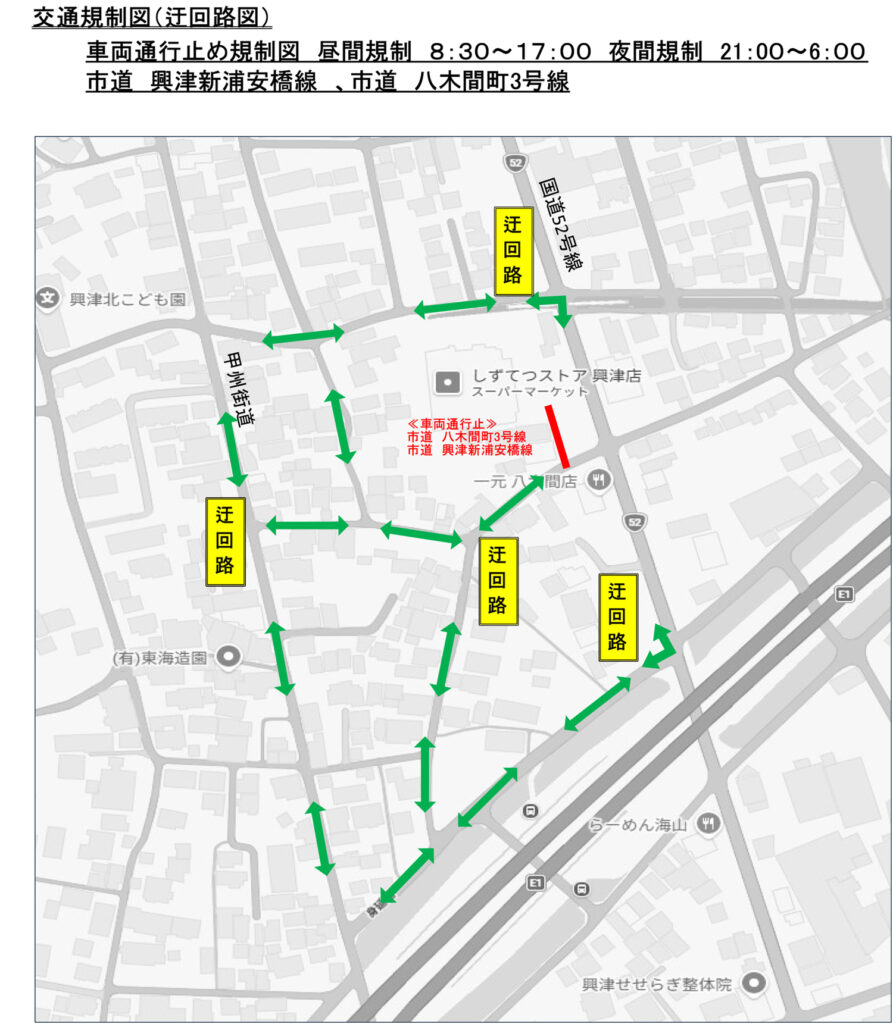

市道 昼間 車両通行止規制迂回路図

計画工程表

※画像は横にスクロールしてご覧いただけます。

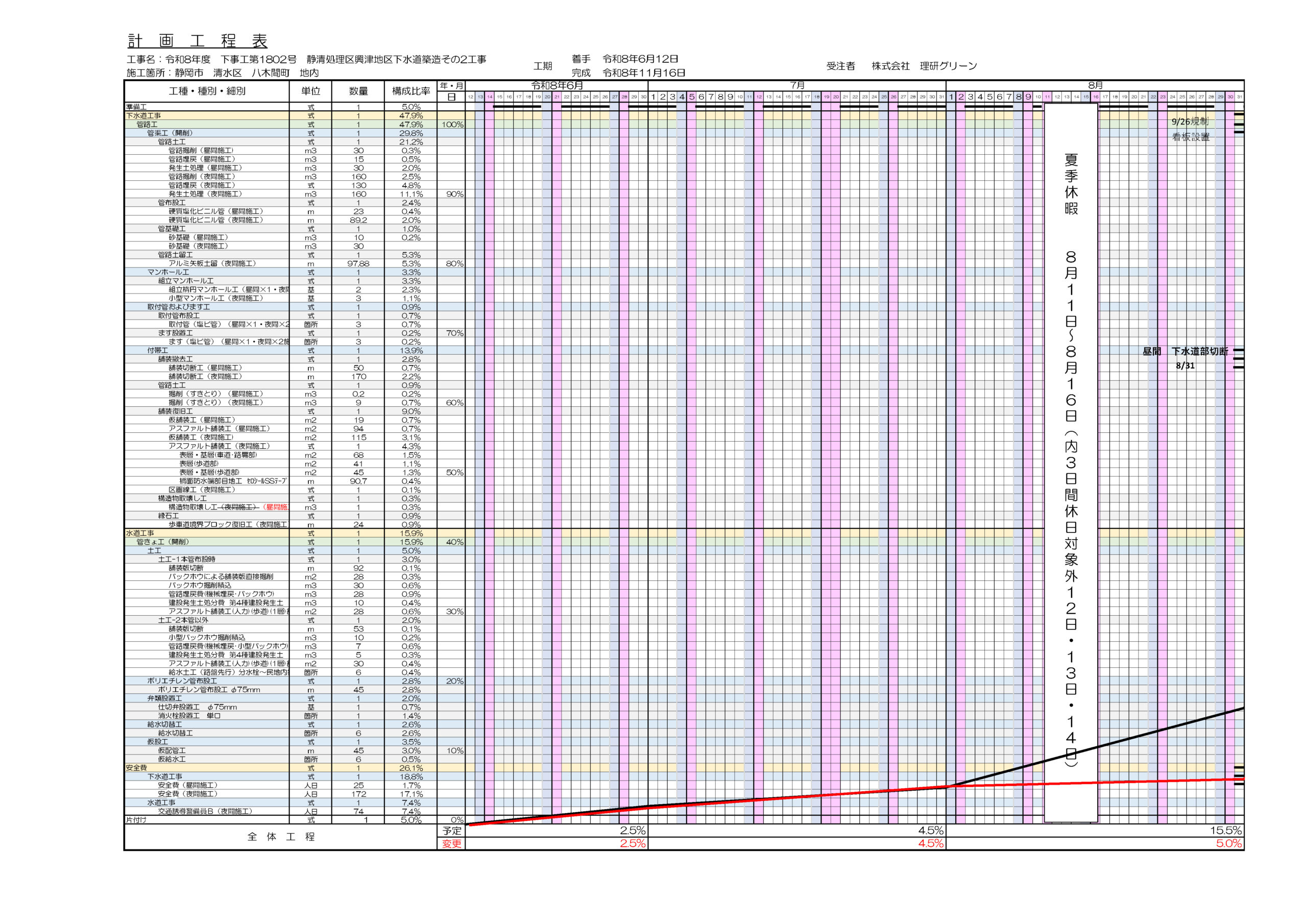

計画工程表

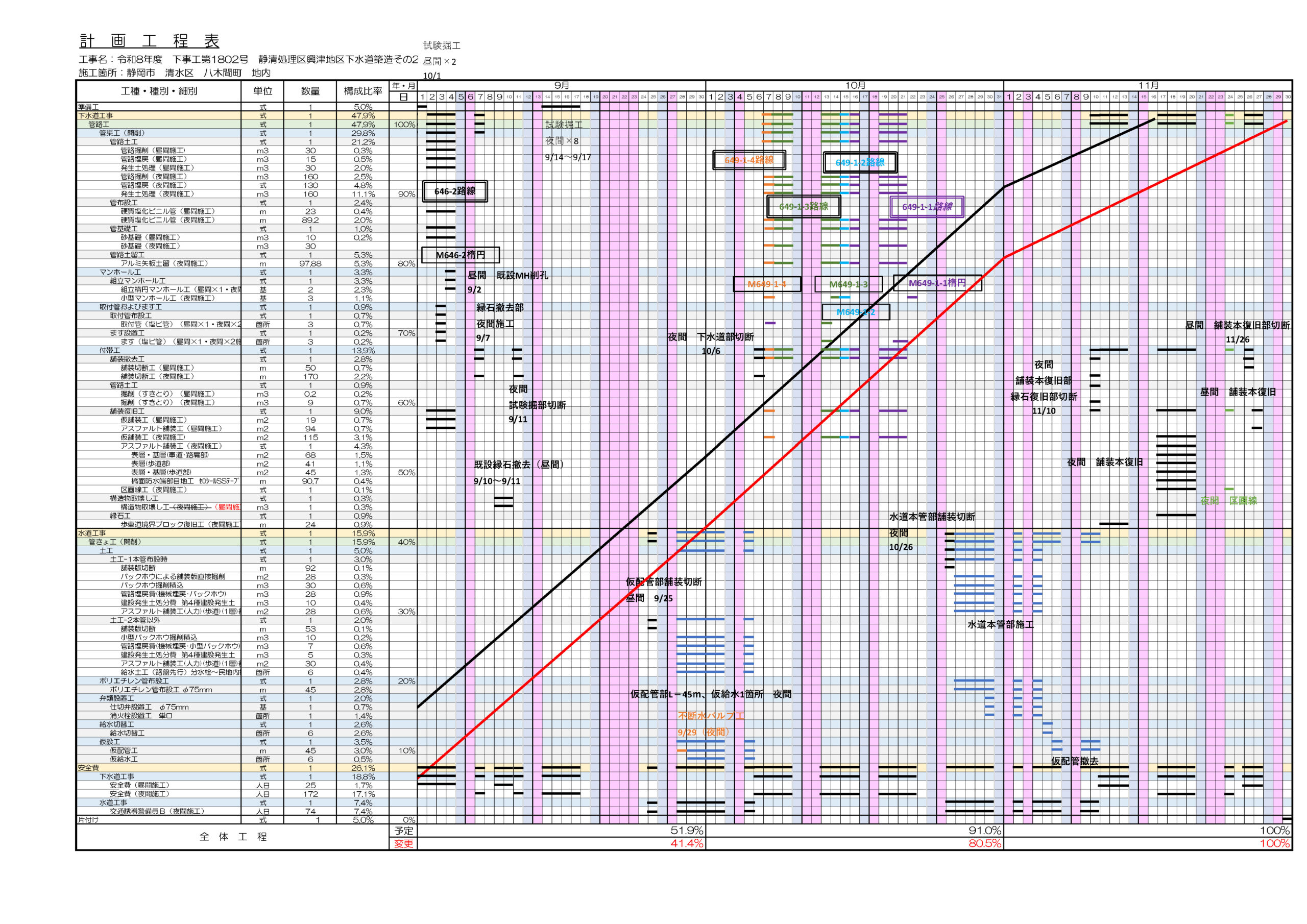

計画工程表2
